菲律宾WAWA抽蓄项目下库闸门井浇筑完成


发布日期:2024-12-10 信息来源:亚太公司 作者:赵连根 字号:[ ]

12月3日,菲律宾WAWA抽蓄项目下库闸门井完成浇筑,标志着项目NTP1阶段工程取得了阶段性胜利,证实了“整体式提升模板工艺”的使用能有效提高闸门井衬砌混凝土的施工效率,预示着NTP1阶段施工即将完成。

菲律宾瓦瓦抽水蓄能电站地处菲律宾吕宋岛黎刹省,马尼拉大区奎松市以东约20公里处,项目主要建筑物有:上库RCC主坝、4个副坝、上库进/出水口及闸门竖井、引水隧洞、地下厂房、尾水隧洞、下库进/出水口及闸门竖井、进场交通洞、ECV隧洞、各施工支洞、开关站、输变电线路等。上游紧邻瓦瓦泵站项目,下游5公里连接道路使其与瓦瓦供水大坝相连。

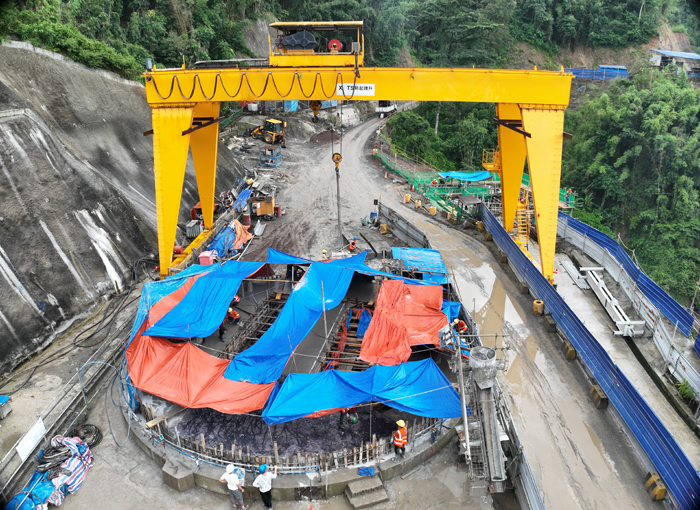

下库闸门井设计顶部高程149.3米,底部高程64米,竖井深度83.3米,其中包含方变圆的过渡段,60米深的标准段,14米深的扩大段。该闸门井自2024年3月21日开始浇筑,于2024年12月3日浇筑完成,累计浇筑量5945.5立方米,历时256天。闸门井自开始使用整体式提升模板进行作业,简化了每仓浇筑作业中模板安装和拆除方式,同时减少了龙门吊吊装作业的使用次数,每仓所用时间较原有浇筑手段缩短了2至3天,使得闸门井浇筑作业在业主下达的蓄水日期12月15日前顺利完成。

NTP1合同涉及的工作内容多,存在工期紧张、施工任务重、工序繁杂等难点。自2024年3月开始浇筑作业以来,项目部进入全速运转状态。在亚太公司全力支持和现场部的不懈努力下,顺利克服了节假日多引起的用工人员不足、混凝土运距远、与多个临近项目存在交叉作业等困难。特别是在雨季施工期间,项目遭受了多次台风的侵袭,尾水隧洞的淤泥浮渣“三进三出”等问题,项目团队不等不靠,积极投入到抢险救灾和复建工作,短时间做到复工复产。历经256天,终于成功完成了下库闸门井的浇筑,这一成果预示着菲律宾WAWA抽蓄项目5号里程碑节点顺利达成,为整个抽蓄项目的后续推进奠定了坚实的基础。

后续,亚太公司将持续发挥管理优势,灵活调配资源,强化过程管控,不断优化工艺和施工组织,以更加坚实的履约能力和国际化项目管理经验,持续为项目履约提供有力保障,确保项目后续施工安全、高效、按期推进。
