沙河抽蓄电站项目奏响冬日进行曲


发布日期:2024-12-24 信息来源:沙河总包部 作者:杨顾 樊斌斌 摄影:尉朵朵 字号:[ ]

日前,在一年中最寒冷的时节,沙河抽蓄电站项目已开工的前期施工任务——进厂交通洞、通风兼安全洞、泄洪排沙洞、下库承包商营地、10千伏线路等正稳步推进。

沙河抽蓄电站作为公司投资、建设、运营一体化的重点项目,开工伊始,便得到各参建单位的高度重视与积极响应,纷纷选派精英骨干力量,全力投入前期工作。

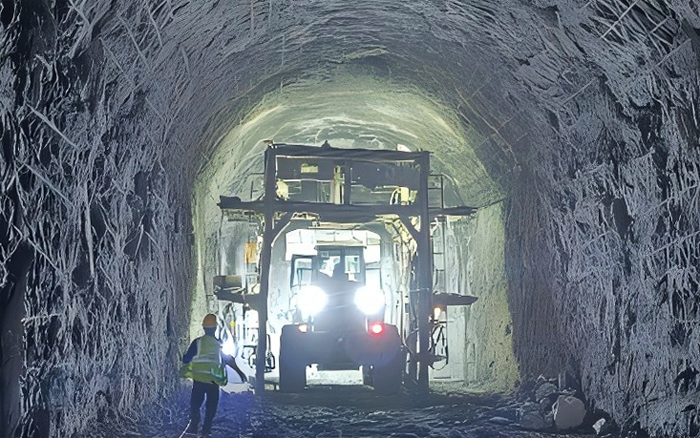

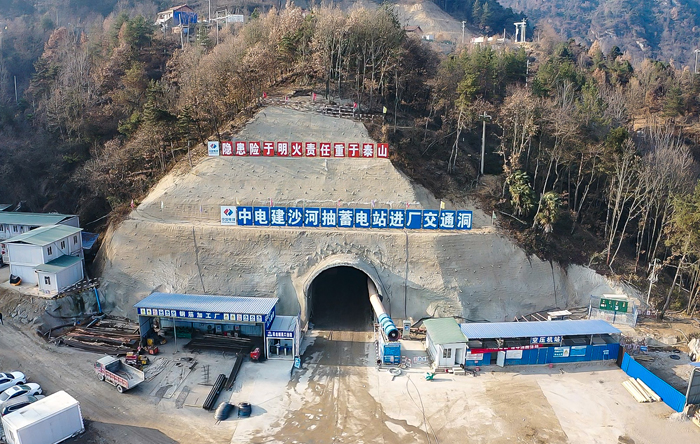

进厂交通洞是通往厂房及其附属洞室的主要交通通道,为城门洞型,净断面最小处宽8米,高8.4米,总长度1957.4米,洞口向北修建临时道路连接新云公路。目前洞身开挖支护完成1439.7米,洞内一期路面硬化完成185米。通风兼安全洞与进厂交通洞隔山呼应,是沙河抽蓄电站筹建期的关键节点工程。其净断面最小处宽7.7米,高7.6米,总长度1779.09米,毗邻新云公路。目前,洞身开挖支护完成1251.6米,洞内一期路面硬化完成740米。


两洞开挖齐头并进,降本增效更是重中之重。为保障工程质量,提高施工效率,减少因超挖、欠挖增加的工程量和费用,沙河总包部和施工工区精心策划,严密计算,通过技术措施和多次爆破试验,科学界定各项爆破参数,严格控制断面轮廓线炮孔间距和各炮孔装药量,选用低密度、低爆速炸药,以不耦合装药方式爆破,使隧洞成型规整,极大保障了施工进度和成本控制。

在进厂交通洞与通风兼安全洞紧抓快干的同时,下库承包商营地已建成双层办公楼2栋,宿舍楼1栋,总建筑面积3684平方米,场地硬化完成3896平方米。通往各工作面的10千伏供电工程也在紧张施工当中,将在12月底满足进厂交通洞、通风兼安全洞及泄洪排沙洞等工作面的用电需求。同时,该工程将继续抢抓时机,对后续即将开工的1号支洞、2号支洞、自流排水洞等部位加快线路架设工作,确保按期供电,为主体开工做好充分准备。

水电三局具有深厚的抽蓄电站建设经验,在陕西省参与建设了镇安抽蓄电站,为促进陕西省能源结构调整及“双碳”目标实现作出突出贡献,在促进企地和谐,带动地方经济社会发展方面,长期与地方政府勠力同心、携手并进,为项目属地带来经济效益和环保效益。

沙河抽蓄电站建成后,年发电量可达19.39亿千瓦时,兼有调峰填谷、储能、调频调相及新能源消纳等诸多功能,在减排二氧化碳、缓解西北地区窝电和弃风、弃光问题上具有显著功效。除此之外,作为电站主要建设的上、下水库还将带来巨大的灌溉效益,灌溉面覆盖库区周围16730亩良田林地,年取水量达1542万立方米。

在未来的建设中,沙河总包部将充分运用公司先进经验,以“自强不息,勇于超越”的企业精神,打好主体开工前第一仗,为筑就沙河抽蓄明珠奠定良好基础。
