几内亚阿玛利亚水电站首台机组座环吊装完成 | |||||
| |||||

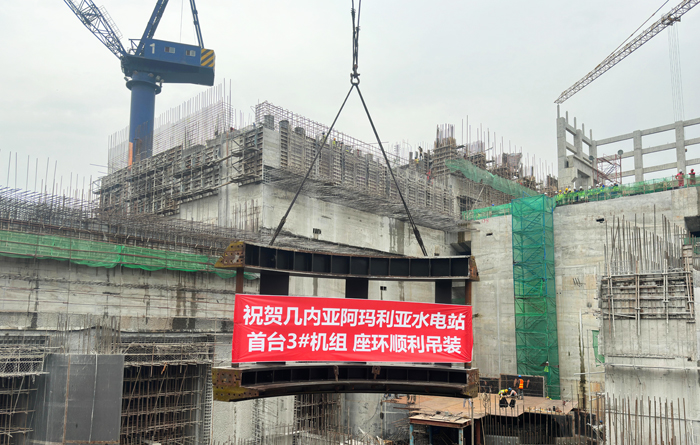

当地时间12月2日,由公司承建的几内亚阿玛利亚水电站项目首台(3号)机组座环安全、精准吊装就位。此次吊装圆满完成,标志着该电站主体工程建设取得关键进展,正式由土建施工阶段全面转入机电安装高峰期。 座环作为水轮发电机组的核心基础与永久埋件,其安装精度要求极高,直接关系到水轮机、发电机等主要设备的对中质量与机组长期运行的稳定性、可靠性。本次吊装的座环分为4瓣,单瓣重量约19.5吨,最大外径达9.365米,具有重量大、尺寸大、安装精度要求极高等特点,是水轮机安装过程中控制难度最高、技术要求最严的关键环节之一。 为确保此次关键吊装作业万无一失,项目团队提前进行了周密的施工部署与技术准备。经过反复论证与技术优化,决定采用已在厂房安装就位的两台高架门机实施“双机抬吊”的协同作业方案。施工前,项目部团队编制了详尽的专项吊装方案,对吊点设置、负荷分配、起升同步性等关键参数进行了精密计算与模拟验证。吊装过程中,指挥人员指令清晰,操作人员动作精准,测量人员全程实时监测,确保了座环平稳起吊、空中移运、精准对位与顺利下落,整个过程安全、平稳、有序,各项技术指标均符合设计规范要求。 此次座环的成功吊装,不仅为后续蜗壳挂装焊接、转子吊装、定子安装等一系列机电安装工序创造了先决条件,也极大增强了各参建方对项目实现全部关键节点目标的信心。 目前,阿玛利亚水电站项目全体建设人员正以此次吊装成功为新的起点,继续秉持精益求精的工匠精神,严格遵循技术规范,科学统筹施工进度,狠抓质量安全管控,全力以赴推进后续工程建设,确保电站如期实现全面投产发电目标,为当地经济社会发展提供清洁能源保障。 | |||||
