黄河古贤水利枢纽工程1号、2号导流洞第一层全线贯通


发布日期:2025-08-29 信息来源:一公司/中西非公司 字号:[ ]

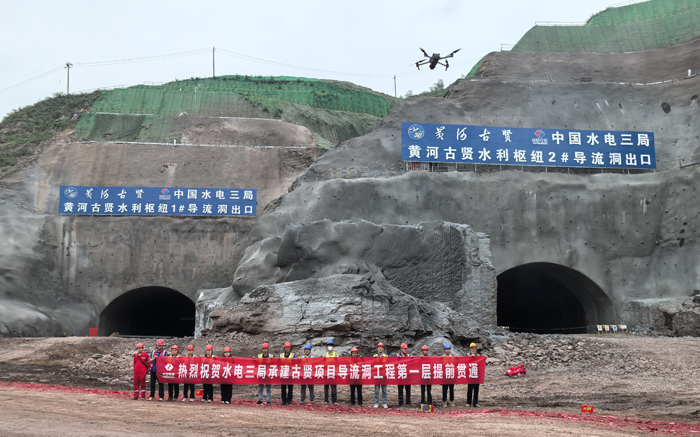

8月28日上午,随着最后一段岩体成功爆破,由水电三局承建的黄河古贤水利枢纽工程1号、2号导流洞第一层实现全线贯通,较进度计划提前20天完成。这一重大节点标志着国家水网重要骨干工程取得突破性进展,为后续大河道截流及主体工程建设奠定了坚实基础,对推动黄河流域生态保护和高质量发展具有战略意义。

黄河古贤水利枢纽工程是黄河流域水沙调控体系中的关键控制性工程,其导流洞工程位于地质条件极其复杂的晋陕大峡谷段。该区域岩体破碎带交错发育、存在多处顺层滑坡体,被业内形象地称为“在豆腐上雕花”,施工难度极大。

面对复杂地质挑战,项目团队创新运用“双向掘进+动态支护”综合工法,配合预裂控制爆破技术和三维激光扫描实时监测系统,有效破解了水平岩层中钻孔定向断裂等技术难题,将隧道超挖误差严格控制在10厘米以内,显著提高了成型质量与施工精度。同时,依托信息化协同管理平台,项目实现了对施工进度的全天候智能监控,并集成人员定位系统与超前地质预报技术,全面强化现场安全风险管控,为复杂条件下的大型隧洞施工积累了宝贵经验。

在施工攻坚过程中,项目部充分发挥“党建+工程”机制的引领作用,成立党员先锋岗和青年突击队,坚守开挖掌子面最前沿,实行24小时不间断作业。通过建设单位、设计单位和监理单位的高效协同,项目最终较原计划提前30余天实现贯通目标。古贤工程建设部对此给予高度评价,指出中国水电三局以精湛的技术和卓越的管理彰显了央企的责任与担当,为类似复杂地质条件下的水利工程建设提供了可推广的技术范式和管理实践。

目前,项目团队正全力冲刺年底全线贯通目标,集中应对断层破碎带、高地应力区等剩余施工难点。下一步,将继续优化“双向掘进”工艺,强化超前地质预报指导下的动态爆破与支护参数调整,保障日进尺稳定在10米以上。同时,借助BIM信息化平台进一步提升各工序间协同效率,压缩混凝土浇筑与支护转换时间,并持续升级安全管控措施,加密围岩变形监测频次,重点防控涌水与塌方风险,坚守“零事故”底线。全体建设人员正以挂图作战、倒排工期的方式,以高度的责任感和科学严谨的态度,全力推进工程建设,确保项目优质、高效、如期履约。
