天水曲溪项目大坝灌浆工程战犹酣


发布日期:2025-07-21 信息来源:新闻中心 作者:李国欣 陈俊 周维 字号:[ ]

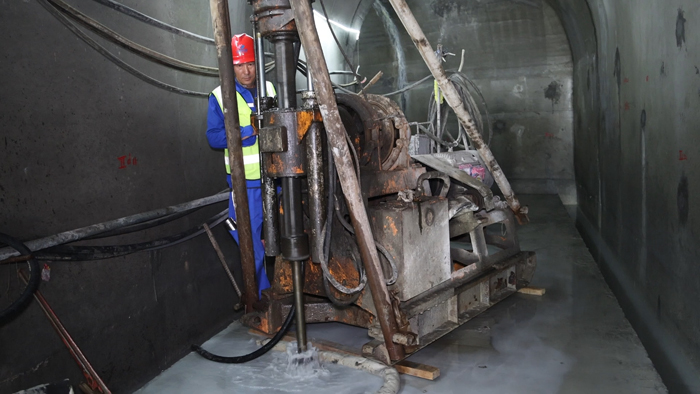

日前,记者在天水曲溪大坝灌浆施工现场看到,一派热火朝天的景象:多台灌浆机同时作业,工人们在廊道作业面上紧张施工,机器的轰鸣声奏响着大坝基础强化的“进行曲”。

截至6月底,由水电三局基础建筑公司负责施工的天水曲溪大坝灌浆工程累计完成帷幕灌浆3632米、固结灌浆14494米、回填灌浆1127平方米,标志着项目关键隐蔽工序取得阶段性进展。

水电三局基础建筑公司曲溪城乡供水工程项目经理张兵告诉记者,面对工作面零散、交叉施工干扰大、设备高频转移等挑战,项目团队科学统筹施工组织,优化灌浆方案适应碾压混凝土交叉作业,以技术领航;提前完成设备检修与材料储备,做好资源保障;规范现场布置,强化人员调度,做到精细管理,为项目推进蓄力助航。

该工程自2023年5月启动基础固结灌浆,2024年暂停施工,于2025年3月全面复工。目前施工团队正全力推进左右斜坡坝基固结灌浆,接缝灌浆钻孔、埋管,以及右岸EL1396灌浆平硐帷幕灌浆等核心作业。

项目建设者将秉承“自强不息、勇于超越”的企业精神,持续奋战在每一个关键作业面,不断突破施工瓶颈,为推进项目建设不断努力。
