朝阳抽蓄电站高压管道斜井定向钻导孔施工启动


发布日期:2026-04-29 信息来源:五公司 作者:邓自江 字号:[ ]

4月25日,辽宁朝阳抽水蓄能电站项目高压管道斜井定向钻导孔施工正式启动,标志着该工程进入关键施工阶段。

朝阳项目高压管道采用单斜井布置方式,总长为498.76米,斜井深度大、坡度陡,导孔施工整体精度控制要求极高,加之穿越三种不同岩性、层理发育、复杂多变的岩石,为施工带来了前所未有的挑战。

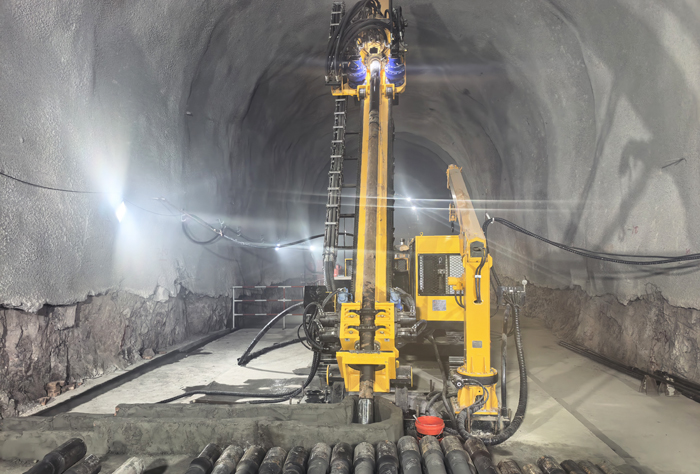

针对长斜井导井施工,项目部采用定向钻与反井钻相结合的施工工艺。首先实施定向钻高精度导孔钻进,导孔直径216毫米,完成后扩孔至345毫米,再通过反井钻反拉形成直径2.4米的导井,为后续斜井扩挖支护施工创造良好条件。该组合工艺有效提升了斜井导井施工的导向精度与施工安全性,保障了穿越复杂地层的可行性与可靠性。

此次顺利开工为后续工序的推进奠定了坚实基础,项目部将严格执行质量安全标准,确保工程优质高效推进。
