沙河抽蓄电站2号施工支洞全线贯通 | |||||
| |||||

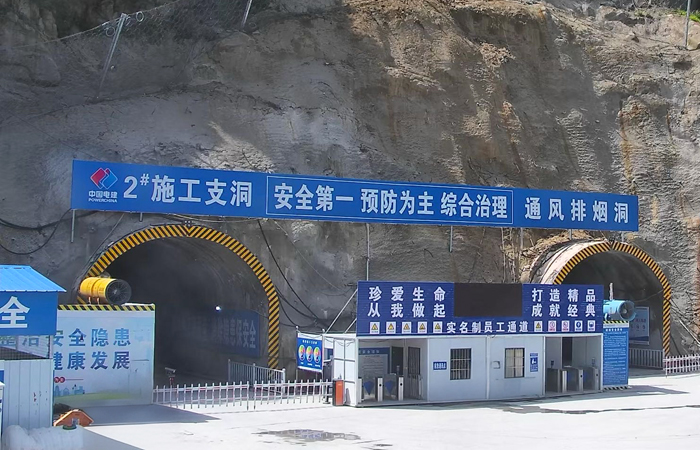

4月15日,沙河抽水蓄能电站项目2号施工支洞顺利实现全线贯通,为后续引水系统施工创造了有利条件,标志着项目地下工程施工迈出重要一步。 2号施工支洞全长1325.48米,开挖断面为城门洞型,Ⅳ类围岩开挖断面尺寸8.48米×6.94米,Ⅱ、Ⅲ类围岩开挖断面尺寸7.2米×6.3米。项目团队严格按照专项方案和设计图纸施工,坚持“一炮一设计、一炮一优化”,持续优化爆破效果,严格控制超欠挖,及时跟进支护,确保了开挖安全和质量。 2号施工支洞在引水系统施工中承担着关键的施工疏导作用,全线贯通后将彻底打通地下施工作业脉络,为后续引水中平段、上斜井、下斜井等主体工程开挖支护提供便捷的施工条件,为加快项目整体工程施工进度、保障项目按期高质量推进奠定了坚实基础。 下一阶段,陕西沙河抽蓄电站将有序推进引水系统主体高程部位施工,统筹抓好施工组织、安全管理和质量控制,不断提升现场管理水平,确保工程建设各项任务高质高效稳步推进。 | |||||
