沙河抽蓄电站项目实现“双节点”突破


发布日期:2025-11-21 信息来源:沙河总包部 作者:杨顾 李凯 摄影:杨顾 字号:[ ]

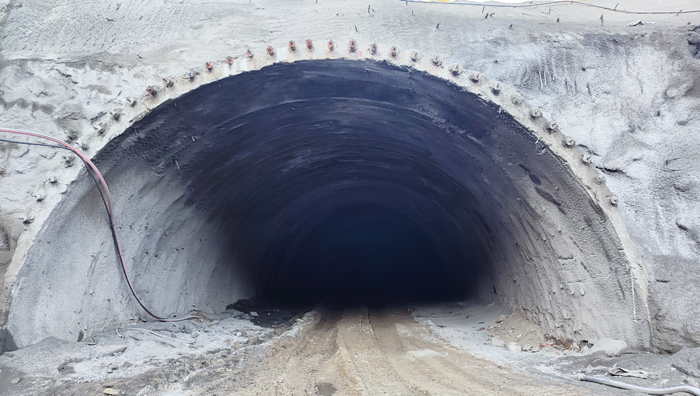

日前,沙河抽蓄电站项目主变运输洞开挖支护完成,9号路隧洞贯通。这是继10月多节点突破后,再次迎来的一波密集节点连续突破高峰。

主变运输洞位于厂房洞室群右端,自进场交通洞引出,开挖至主变室右侧,主要承担主变室、主变室副厂房的三、四层开挖任务,与承担一、二层开挖任务的主变通风洞一左一右错落布置。该洞室为城门洞型结构,全长196.33米,开挖断面宽8.6米、高8.7米。

9号路全长2187米,自新云公路观景平台处起,修建至自流排水洞洞口上游侧。本次贯通的隧洞段长218米,断面为马蹄型结构,宽11.48米、高9.46米,进出口均采用端墙式洞门并设明洞。9号路是通向自流排水洞的唯一交通道路,承担着人员通行、材料运输、TBM等大型设备进场的重要功能。隧洞段的贯通,对全面打开自流排水洞出口作业面具有关键作用。

因受连月阴雨天气影响,9号路隧洞段施工期间困难重重。主要运输道路狭窄绵长,部分路段左临山崖,右靠片麻岩峭壁,且开挖后的片麻岩在雨天受车辆碾压,与土层混合形成大量泥沙,导致车辆无法满载行驶,对材料运输造成极大不便。为保证现场顺利推进,土建分部采取“以量取胜”的方式,积极调配挖掘机、渣土车等机械,并在车辆无法抵达的部位修建溜槽进行物资输送,持续加强对该路段施工的机械物资保障,全力打通施工堵点,提升作业效率,为隧洞贯通提供了硬件支撑。

下一步,沙河抽蓄电站项目将加快建设步伐,全力推进主变室、尾闸室等地下洞室开挖任务,严格把控施工质量与安全标准,为决胜年度建设目标注入强劲动能。
