沙河抽蓄电站项目1号施工支洞开挖完成


发布日期:2025-09-12 信息来源:沙河总包部 作者:尉朵朵 摄影:张龙强 字号:[ ]

9月8日,沙河抽蓄电站项目1号施工支洞开挖至设计截止桩号,为后续1号、2号引水隧洞施工的人、材、机通行运输创造了有利条件,标志着该电站工程正式迈入引水系统施工阶段。

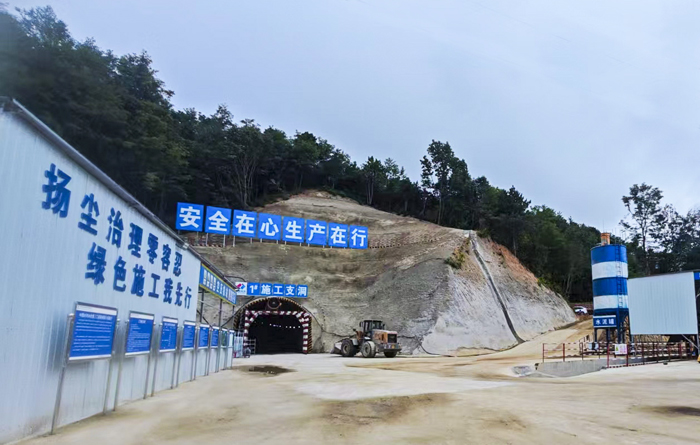

作为引水系统上平洞开挖的关键通道,1号施工支洞全长约507米,断面采用城门洞型设计,净断面宽6.5米,高6米,平均纵坡为6.39%。开挖完成后,为大型机械设备、建筑材料及施工人员提供高效运输通道,极大提升后续施工组织效率,对保障整体工期具有关键性作用。

1号施工支洞作为上水库区域首个开工的作业面,自开工以来面临供水、供电及交通道路狭窄等多重困难。为保障现场正常施工,土建分部积极配置大功率柴油发电机、移动式空压机、水车等设备,并开挖蓄水池等满足现场的风、水、电供应。受施工便道狭窄影响,项目部优化组织,分批运输涵管等材料,确保材料安全进场与施工有序衔接。

除前期施工保障难题外,工程还面临巨大安全管控压力。1号施工支洞位于我国“西电东送”重要组成部分——±800千伏祁韶特高压直流输电线路下方,爆破作业安全要求极高。项目组织爆破专家现场指导,科学优化方案、调整爆破角度,采用松动爆破技术,严控单段起爆药量,确保爆破全程安全可控,在保障特高压设施安全稳定运行的同时,稳步推进隧道掘进施工。

下一步,沙河抽蓄电站项目将以1号施工支洞施工完成为契机,加快推进引水隧洞的开挖作业,持续打造安全、绿色、高效的精品工程。全体建设者将以高标准、严要求推进后续施工,力争按期实现各项建设目标,为推进地方经济社会发展、助力“双碳”目标实现贡献三局力量。
